Chuyển tới nội dung chính

Module Milestone — Tổng quan

Module Milestone trình bày tiến độ dự án dưới dạng biểu đồ Gantt toàn màn hình — panel chia đôi với lưới dữ liệu (cây milestone) bên trái và biểu đồ timeline bên phải, tương tự MS Project hay Primavera. Người dùng lập và theo dõi tiến độ, quản lý phân cấp và dependency, theo dõi đường găng (critical path), và xuất ra Excel, PDF hoặc MPP XML.

Module nằm trong nhóm Tracking trên thanh điều hướng, mục Milestones.

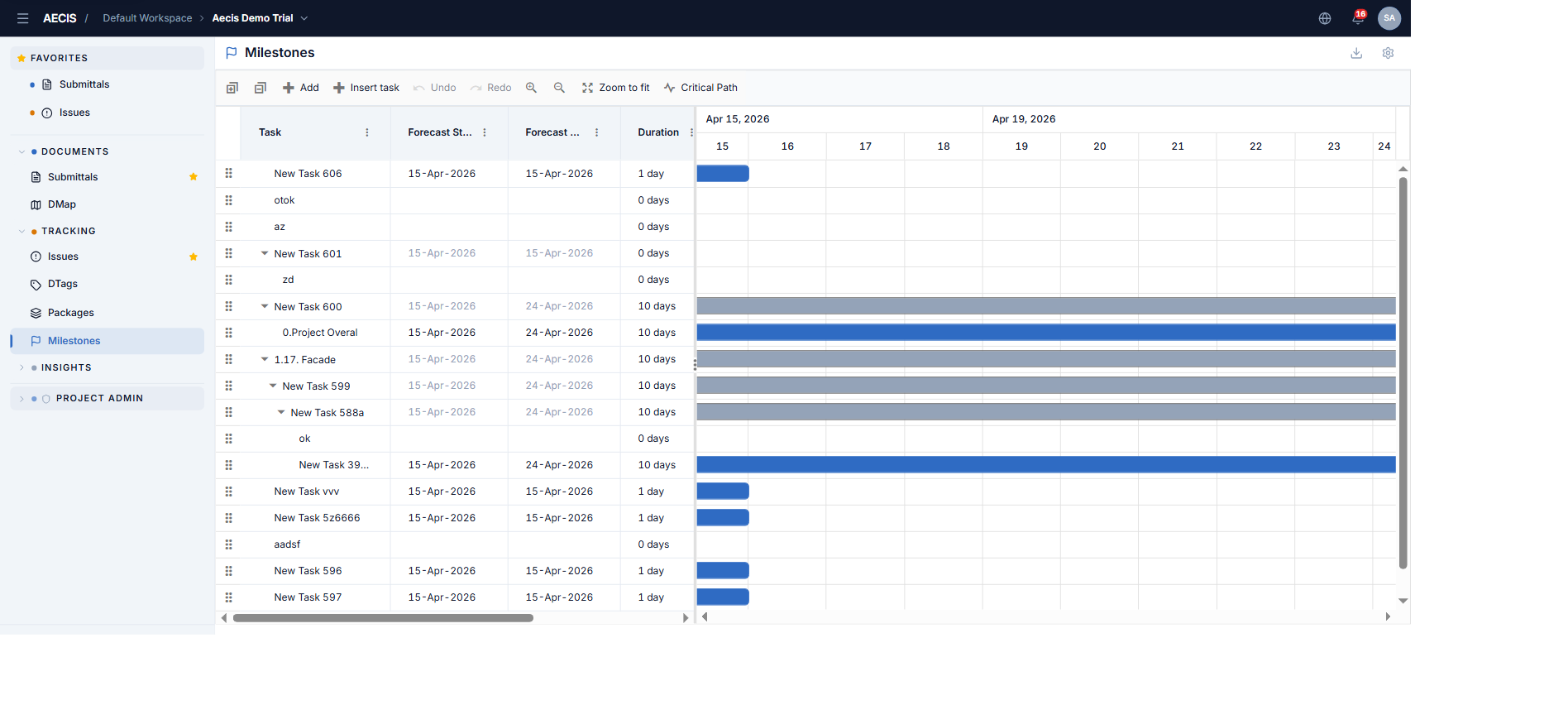

Gantt Milestone

Khái niệm chính​

Thuật ngữÝ nghĩa
Milestone (task)Một nút trong cây tiến độ; hàng cha tổng hợp các hàng con
Ngày ForecastTiến độ thực tế đang chạy, quyết định vị trí taskbar (Forecast Start / End)
Ngày Baseline (Planned)Tiến độ gốc, hiển thị thành thanh xám bên dưới taskbar để so sánh sai lệch
Ngày ActualNgày bắt đầu/kết thúc thực tế ghi nhận khi công việc hoàn thành
DurationThời lượng công việc tính theo ngày
Progress (%)Mức hoàn thành 0–100, hiển thị bằng phần tô của taskbar
DependencyLiên kết công việc trước (FS / SS / FF / SF, có thể kèm lag)
Critical pathChuỗi công việc mà nếu trễ sẽ đẩy lùi ngày kết thúc dự án — tô đỏ
Event markerVạch dọc có tên trên timeline (mốc ngày quan trọng / deadline)
HolidayKhoảng ngày nghỉ, tô xám trên timeline
Working weekCác ngày làm việc trong tuần; ngày không làm việc bị tô xám

Ai được làm gì​

Quyền truy cập chia ba mức, cấp theo vai trò:

QuyềnCho phép
ReadXem tiến độ, xuất file, xem cài đặt
WriteThêm / chèn / sửa / cập nhật milestone, indent-outdent, kéo-thả sắp xếp, sửa cài đặt
DeleteXóa milestone

Quản trị viên và Project Admin có đủ ba quyền; vai trò Project Manager có read + write; các vai trò dự án khác chỉ đọc. Thao tác bạn không có quyền sẽ bị ẩn hẳn, không chỉ bị mờ.

Chế độ chỉ đọc​

Khi dự án đã hoàn thành, module chuyển sang chỉ đọc: badge "Read-only — project completed" hiện trên header, cụm nút sửa trên toolbar bị ẩn, và không kéo-thả được dòng nào. Điều kiện này độc lập với quyền của bạn — chỉ cần một trong hai là các thao tác sửa bị ẩn.

Các trạng thái màn hình​

  • Không có quyền — biểu tượng khóa kèm hướng dẫn liên hệ quản trị viên.
  • Dự án trống — "No milestones yet".
  • Lỗi tải dữ liệu — thông báo lỗi kèm nút Retry.
